上一篇我们聊了,在煤价破千、减碳压力逼近的当下,合同能源管理(EMC)是煤化工企业降本减碳的最优解。但很多企业负责人会问:道理都懂,可具体怎么落地?从哪下手?这篇把煤化工企业做EMC的完整路径拆开讲,从诊断到收益,五步走通。

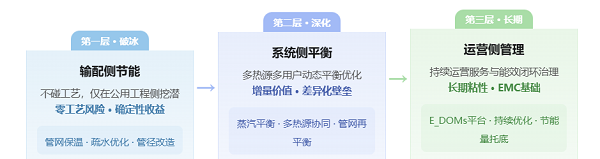

第一步:选对场景——三层价值递进,先破冰再深化
煤化工蒸汽系统是典型的"多热源、多压力等级、多用户"耦合系统,一次性全改不现实。
关键是按照"输配侧节能→系统侧平衡→运营侧管理"三层递进,先做确定性收益的破冰项目,建立信任后再向系统级和长期运营延伸。

第一层:输配侧节能——确定性收益,低风险破冰
不碰客户工艺,仅在公用工程侧挖掘节能空间,是零工艺风险的"纯收益"项目。
核心抓手:全面梳理蒸汽管网拓扑、保温、疏水、计量点位,形成管网"健康画像"——精确到每根管道、每个疏水阀的运行状态;通过压降/温降/散热损失量化分析定位瓶颈管段;实施管径优化、保温改造、疏水器配置优化;建立管网动态仿真模型,让"看不见的蒸汽损失"变成"看得见的运行数据"。
收益特征:风险低、见效快、不涉及工艺调整,适合作为破冰"第一单"。输配侧优化即可实现~12%的蒸汽输配损耗降低。
第二层:系统侧平衡——增量价值,差异化竞争
"优化配置"——但需要深厚的管网仿真与运行调度能力,这是普通节能公司做不了的核心壁垒。
核心抓手:全厂蒸汽产-用-输动态平衡分析,识别压力偏高无效节流、品质不足影响生产、能级错配等失衡节点;针对锅炉产汽、副产蒸汽等多热源并网场景,制定最优热源组合策略,避免"一边放空、一边减温减压";通过阀门调度、压力分级匹配实现"按需供汽、按质用汽";同时守住关键用户蒸汽品质不下降、系统压力稳定的底线。
收益特征:思安的蒸汽管网动态仿真模型可在不新增设备前提下,通过运行策略优化实现系统级~8%的额外节能。
第三层:运营侧管理——长期粘性,EMC基础
从一次性工程收入向持续运营服务转型,也是EMC模式节能量托底承诺的根本保障。
核心抓手:"发现问题—诊断定位—方案输出—效果验证"的闭环治理,持续迭代;蒸汽E_DOMs平台支撑长期数据监测、趋势分析与预警;基于运行数据持续挖掘新优化空间,形成长期服务粘性;为EMC节能量托底承诺提供持续的监测、优化与验证保障。
收益特征:长期运营服务保障是客户粘性的根本来源,不再是一锤子买卖。
第二步:做深诊断——别让"大概能省"变成"实际不省"
能源诊断是整个EMC项目的基石,诊断做得粗,后面全是坑。
很多企业拿几个月报表一算就得出"节能率20%"的结论。但煤化工工况波动大、负荷变化频繁、仪表不完善,简单报表测算和实际节能量往往差之千里。
专业的诊断应该做到三个"实":
实测:对重点设备现场实测流量、温度、压力、功率,不能只看DCS历史数据。煤化工现场仪表失准很常见,实测是校准基准的唯一手段。
实算:建立能量平衡模型,逐项核算各工序能源输入、有效利用和损失分布,找到真正的"漏点"。余热项目要核算不同工况下的资源量和波动范围,避免选型偏大偏小。
实证:对拟采用的技术,考察同行业同工况的实际案例,核实真实节能效果和运行稳定性。煤化工连续生产,技术成熟度比理论节能率更重要。
诊断完成后,要形成一份包含节能潜力清单、技术方案、投资估算、收益测算、风险评估的完整报告,作为后续合同谈判和项目实施的依据。
第三步:签好合同——这五个条款决定项目成败

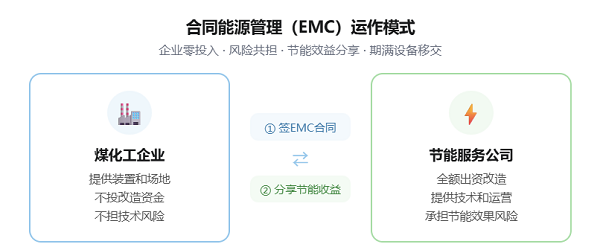

EMC合同是整个项目的"宪法",签得好共赢,签不好扯皮。
五个条款必须重点关注:
节能基准线:基于正常工况实测数据建立,设置工况调整公式,确保负荷、原料、气候变化时基准线能合理修正。
节能量测量与验证(M&V):明确测量边界、仪表精度、数据采集频率、验证周期和争议机制。关键仪表由双方共同确认选型和安装位置,避免事后不认账。
收益分成和期限:算全周期总收益,别只看第一年比例——有些项目分成比例看似企业吃亏,但合同期短、设备移交早,长期收益反而更好。
风险分担:核心原则是"谁能控制的风险谁承担"——技术和设备质量风险由节能服务公司承担,生产组织和工况大幅波动风险由企业承担,政策风险协商分担。
设备移交和运维:合同期满设备无偿移交,但移交时的设备状态、性能保证、后续运维支持要提前约定,避免接手后"不会用、修不起"。
第四步:管好实施——不停产、不影响生产是底线
煤化工装置连续生产,停车一天损失几百万。EMC改造必须在不停产、不影响正常生产的前提下实施,这是煤化工EMC项目的特殊要求,也是检验节能服务公司专业能力的试金石。
实施阶段要重点把控三件事:
施工与生产的协同。
改造项目的施工窗口通常安排在装置定期检修期间,或者采用在线施工、旁路施工等方式,避免影响主装置运行。施工方案精细到每一道工序的时间节点和安全措施,与企业的生产计划严密对接。
安全管理。
节能服务公司必须具备化工领域施工资质和安全管理体系,施工人员要经过企业的安全培训和准入审核,动火、受限空间等特殊作业严格执行企业的管理制度。在煤化工现场,安全出一次问题,整个项目就完了。
调试与性能考核。
设备投运后,要在合同约定的工况下进行性能考核,核实实际节能效果。考核期通常不少于3个月,考核数据由双方共同采集确认,作为节能收益结算的依据。
第五步:持续运营——节能不是一锤子买卖
很多企业以为EMC项目投运就完事了,其实运营阶段才是节能收益真正兑现的阶段。设备投运后的运行维护、参数优化、故障处理,直接影响实际节能量和项目收益。
专业的节能服务公司会提供全生命周期的运营服务,包括:设备日常巡检和维护、运行参数持续优化、节能效果定期监测和报告、故障快速响应和处理、技术升级和改造建议等。企业要定期复盘节能数据和运行状况,确保项目始终处于最佳状态。
合同期满后,建议在合同期内就安排企业运维人员参与运营,逐步掌握技能;移交后可签长期运维协议,确保设备持续高效运行。

写在最后:专业的事交给专业的人
从选场景、做诊断、签合同,到管实施、保运营,煤化工做EMC是一套系统工程,每一步都有专业门槛。企业的核心能力是生产化工产品,不是做节能改造——把专业的事交给专业的人,是最高效的选择。
思安新能源深耕工业节能多年,在煤化工等行业形成了从能源诊断、方案设计、设备集成、施工管理到运营维护的全链条服务能力,以合同能源管理为核心模式,提供"零投入、零风险、专业运营、效益分享"的一站式解决方案。
三年攻坚窗口期只有三年。早一天启动EMC诊断,就早一天把装置里漏掉的钱捡回来。
别让"知道要做"停留在知道——从一次免费能源诊断开始,把节能降碳变成看得见的收益。
如需进一步评估贵厂EMC模式的具体环节及预期收益,欢迎联系思安,提供免费初步诊断。
